När dialogen med länsstyrelsen, Region Gotland och andra myndigheter inleddes fanns tre alternativ, med landtag söder om Tofta skjutfält, i Ygne eller vid Södra hällarna. Regionen förordade den kortaste vägen, mellan Ygne och stationen som ska byggas vid Forse i Stenkumla.
Med den längsta sträckningen, som startar söder om Tofta skjutfält, måste kraftledningarna dras en mil genom bitvis känslig terräng. "Det finns inom området höga värden för friluftsliv och rekreation samt värdefulla naturtyper, bland annat kustnära permanenta sanddyner med örtvegetation som har ett högt prioriterat skydd inom EU", skrev regionen i sitt yttrande.
Nu ska kablarna tas iland söder om skjutfältet. Svenska Kraftnäts projektledare Kristina Sten förklarar varför man trots allt valde det längsta alternativet:
– Försvarsmakten avfärdade i skarpa ordalag de andra två alternativen. Nu har vi valt alternativet med landtagning söder om skjutfältet. Vi förstår att det finns flera utmaningar med det.
Försvarsmaktens yttrande berör till största delen kablarnas sträckning till havs. Om de ska tas iland vid Ygne måste de dras i vatten som ingår i skjutfältets verksamhetsområde. Försvarsmakten skriver: "Landtag i Ygne skulle medföra påtaglig skada på riksintresse för totalförsvarets militära del." Vilken skada kan Försvarsmakten inte avslöja, eftersom det skulle medföra "betydande men" för rikets säkerhet.

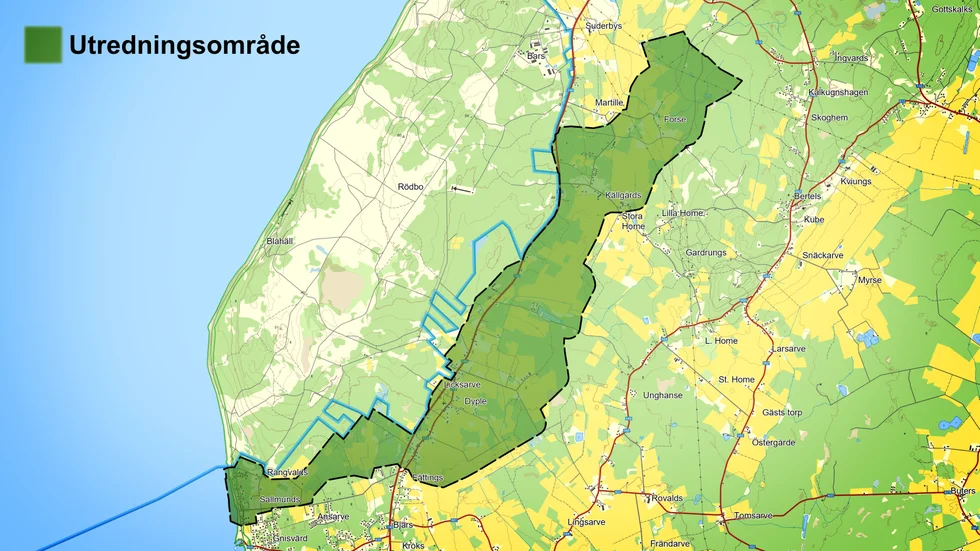

Den här månaden påbörjas inventeringar av natur- och kulturvärden av ett cirka 1 500 hektar stort område. Omkring 180 markägare får i dagarna brev med information om arbetet. De arkeologer och biologer som svarar för undersökningarna kommer att gå till fots längs utredningsområdet, men inte beträda inhägnade områden. Privata småhusfastigheter och tomtmark ingår inte i undersökningen.
– En del inventeringar behöver göras under olika tidpunkter på året, så arbetet kommer att pågå i omgångar fram till i höst, berättar Kristina Sten.
Målet är att området ska vara kartlagt i höst. Då inleds arbetet med att ta fram en miljökonsekvensbeskrivning och skriva en koncessionsansökan.
– Vi räknar med att lämna in koncessionsansökan hösten 2025, säger Kristina Sten.
Från stranden i söder om Tofta skjutfält kommer två markkablar att dras till Forse i Stenkumla. För de fastighetsägare som kommer att få kablar på sina marker innebär det vissa restriktioner.
– De kan fortsätta att odla jorden, men det blir en ledningsgata där de inte kan odla skog och inte uppföra byggnader. De som upplåter mark kommer att få ersättning, säger Kristina Sten som tillägger:
– Det är viktigt att markägare yttrar sig under samrådet. Under processen kommer det även att finnas möjligheter att överklaga beslut.
Detaljplanen för den nya stationen vid Forse är redan klar. Den togs fram 2016, då nya fastlandsförbindelser var aktuella förra gången. I samband med det löstes även ledningsrätt för flertalet av de fastigheter längs sträckan till Ygne.
Mellan Forse och Tofta finns inga ledningsrätter klara. För att ordna det behövs flera lantmäteriförrättningar, där rätten att dra fram kablarna fastställs.
– Det innebär en del risker för tidsplanen, men vi räknar med att hålla oss inom ramarna. Vi har sagt att kablarna ska vara i drift 2031, men vi vet att det finns behov av en tidigare start och har som mål att bli klara 2030, säger Kristina Sten.
